Sản phẩm báo chí chất lượng cao của Bnews, đơn vị tiên phong, sáng tạo trong hành trình Chuyển đổi số.
Emagazine
TẠO PHÁT TRIỂN ĐỘT PHÁ CHO HẠ TẦNG CHIẾN LƯỢC
Nguyễn Huyền•17/12/2024 18:07
Cả nước đang trong đợt cao điểm "500 ngày đêm thi đua hoàn thành 3.000 km đường bộ cao tốc" cho mục tiêu đến năm 2025 đưa vào khai thác 3.000 km đường bộ cao tốc theo tinh thần Nghị quyết Đại hội Đảng XIII. Rất nhiều công trình hạ tầng trong cả nước cũng đang được gấp rút triển khai, hoàn thành tạo ra hào khí mới, góp phần nâng cao tiềm lực hạ tầng, nguồn lực cho xây dựng, phát triển đất nước, đưa đất nước bước vào kỷ nguyên mới.
Nghị quyết Đại hội XIII của Đảng đã xác định đột phá về kết cấu hạ tầng đồng bộ, hiện đại là một nhiệm vụ trọng tâm nhằm phát triển kinh tế-xã hội đất nước nhanh và bền vững. Mục tiêu đến năm 2030, Việt Nam là nước đang phát triển, có công nghiệp hiện đại, thu nhập trung bình cao và năm 2045 trở thành nước phát triển, thu nhập cao hoàn toàn có thể đạt được nếu Việt Nam thực hiện thành công 3 đột phá chiến lược; trong đó có đột phá về hạ tầng.

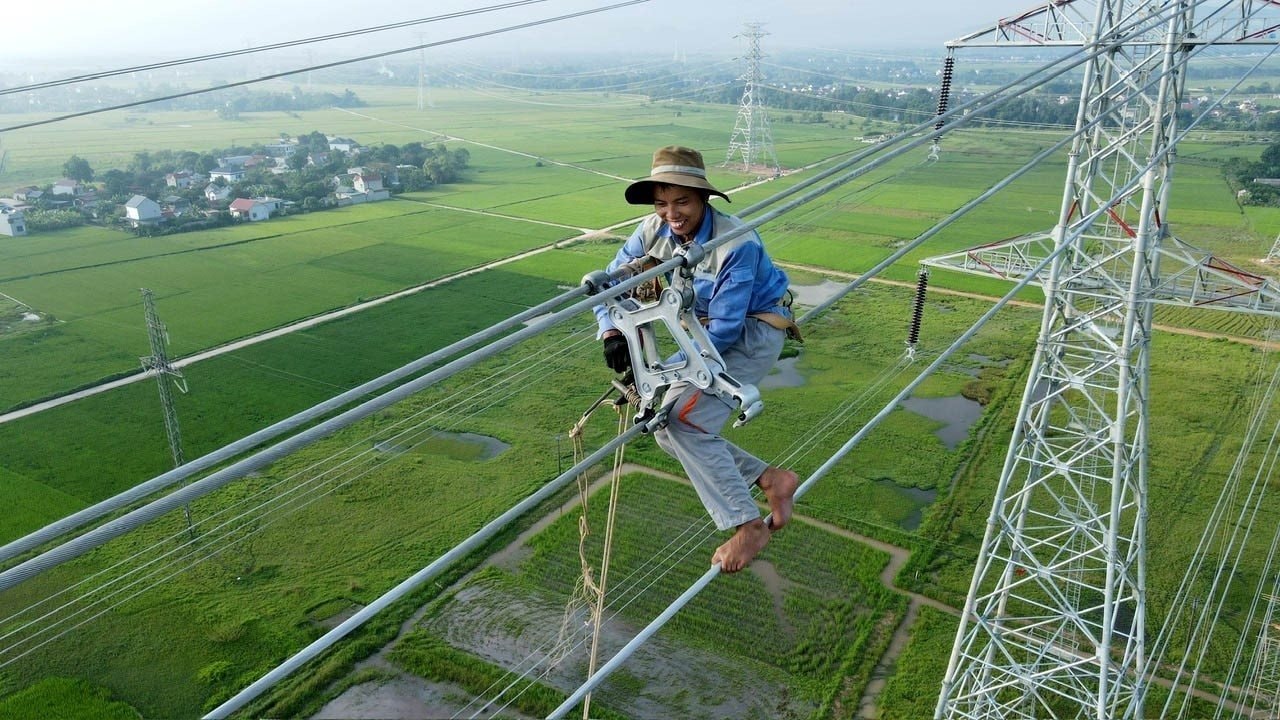

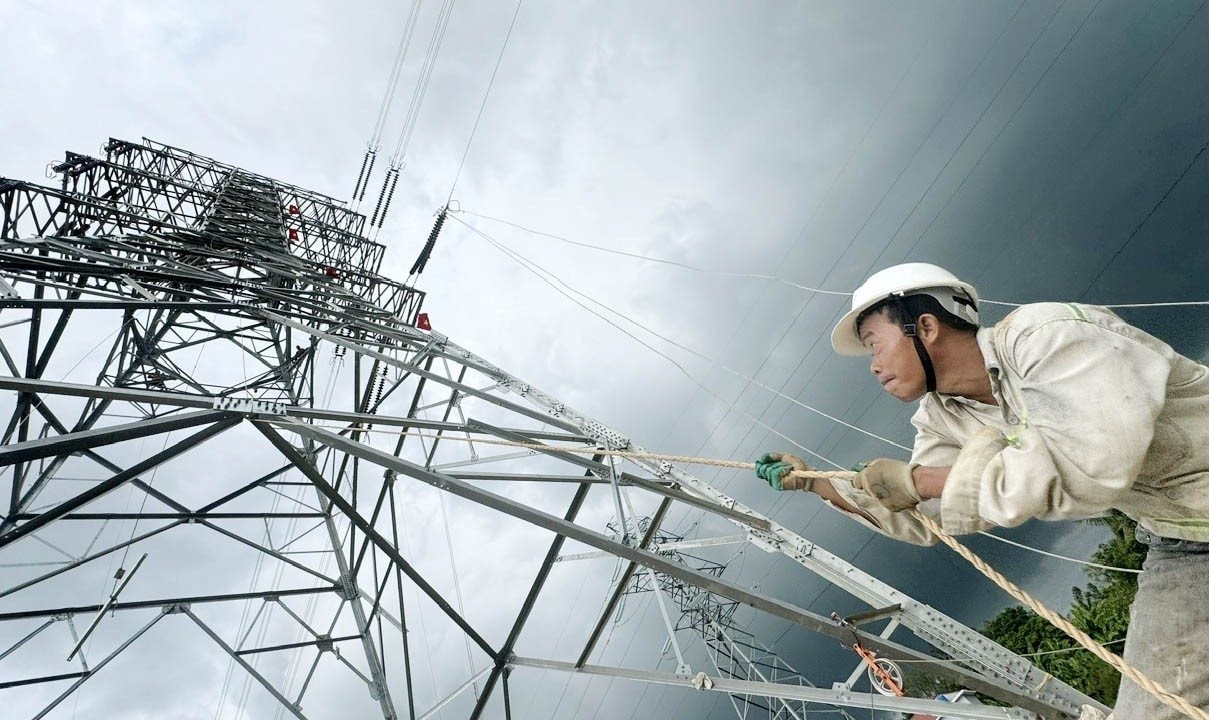

Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có tổng chiều dài 519 km, với tổng mức đầu tư hơn 22 nghìn tỷ đồng. Ở độ cao 50m, công nhân kỹ thuật đu dây lắp khung định vị. Ảnh: Việt Hoàng – TTXVN (Ảnh chụp tháng 8/2024)Huy động nhân vật lực tối đa để xây dựng đường dây 500kVmạch 3 kịp về đích. Ảnh: Việt Hoàng – TTXVN (Ảnh chụp tháng 8/2024)Công nhân nỗ lực cố gắng để thi công nước rút những phần việc còn lại để hoàn thành đường dây 500kV mạch 3. Ảnh: Việt Hoàng – TTXVN (Ảnh chụp tháng 8/2024)
Nhìn lại kết quả trong phát triển hạ tầng chiến lược có thể thấy nhiều dự án, công trình quan trọng, trọng điểm được tập trung triển khai trong năm 2024 với tinh thần “vượt nắng, thắng mưa, không thua gió bão”, “ăn tranh thủ, ngủ khẩn trương”,“làm ngày không đủ, tranh thủ làm đêm”, “3 ca, 4 kíp”, “xuyên ngày nghỉ, ngày lễ, Tết” như Thủ tướng Phạm Minh Chính đã nêu.
Dự án 500kV mạch 3 Quảng Bình - Hưng Yên hoàn thành sau hơn 6 tháng thi công thần tốc, là điển hình của cách làm mới, với sự chỉ đạo quyết liệt, sát sao của Chính phủ, Thủ tướng Chính phủ, sự vào cuộc của cả hệ thống chính trị, ủng hộ của người dân. Dự án đã được hoàn thành với nhiều kỷ lục được xác lập như: Thủ tục đầu tư ngắn nhất, thời gian thi công ngắn nhất (sau hơn 6 tháng thay vì phải 3 - 4 năm như thông thường)....
Việc thực hiện Dự án Đường dây 500kV mạch 3 là một kỳ tích của thời kỳ đổi mới, minh chứng rõ nét cho bản lĩnh, quyết tâm và sự đoàn kết đồng lòng của cả hệ thống chính trị, là bài học kinh nghiệm quý giá trong việc triển khai các công trình trọng điểm của đất nước.
Cùng với đó, nhiều công trình giao thông quan trọng, quy mô lớn được đầu tư, nâng cấp, đảm bảo kết nối giữa các trung tâm kinh tế lớn, các vùng miền trong cả nước và giao thương quốc tế. Các bộ ngành, địa phương đẩy nhanh tiến độ xây dựng các tuyến đường bộ cao tốc Bắc - Nam phía Đông giai đoạn 2021 - 2025, Khánh Hòa - Buôn Ma Thuột, Biên Hòa - Vũng Tàu, Châu Đốc - Cần Thơ - Sóc Trăng. Thêm một số đoạn đường bộ cao tốc được hoàn thành, nâng tổng chiều dài lên 2.021 km.

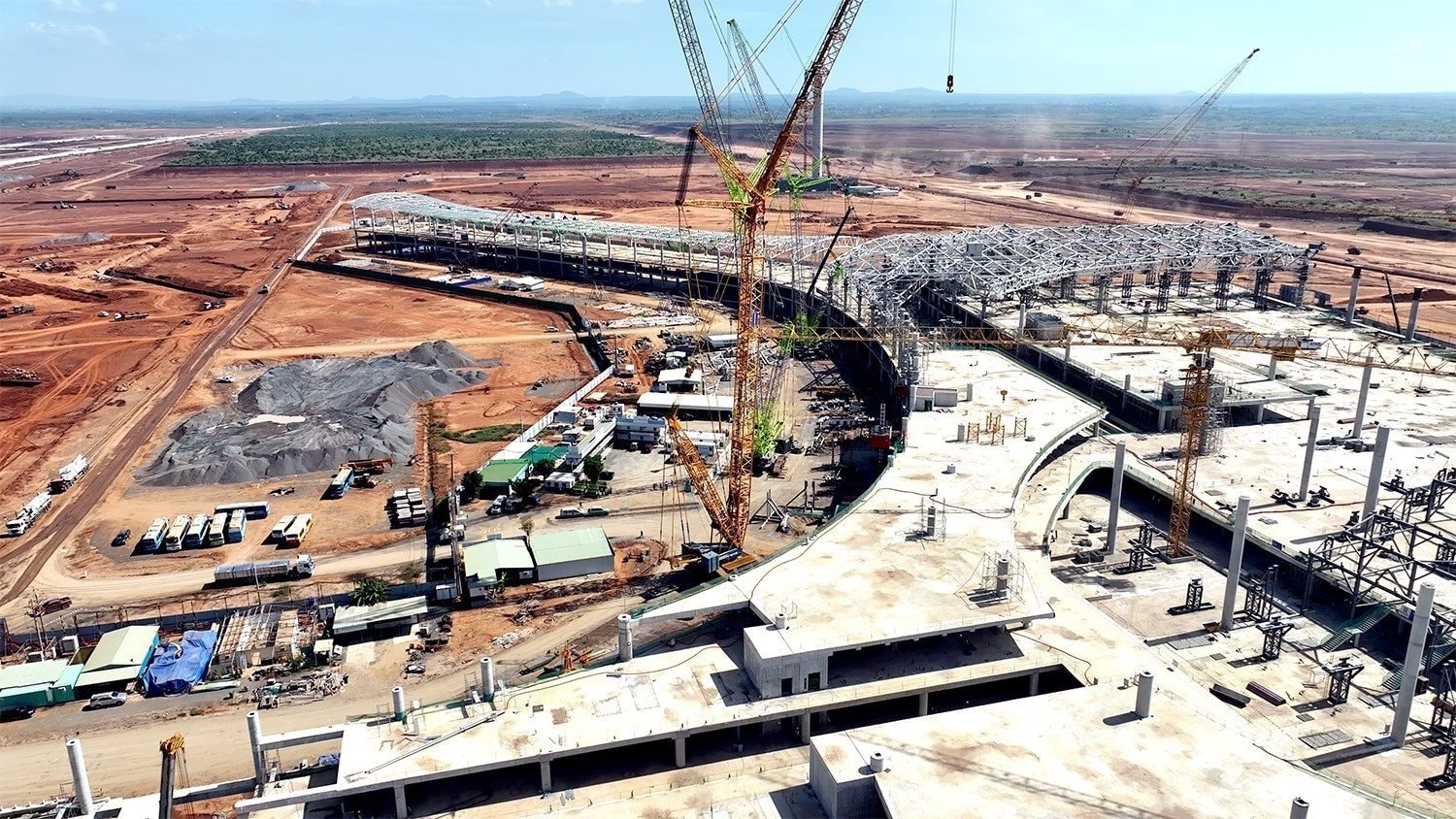

Cảng Hàng không Quốc tế Long Thành đang trong quá trình xây dựng tại huyện Long Thành, tỉnh Đồng Nai, cách Thành phố Hồ Chí Minh khoảng 40 km về phía Đông. Theo ACV, công trường gói thầu nhà ga hành khách hiện có hàng nghìn nhân sự thi công 3 ca 4 kíp/ngày đêm. Ảnh: Trung Nguyên - TTXVNCông trình nhà ga hành khách dự kiến hoàn thành cơ bản phần xây dựng trước tháng 12/2025. Ảnh: Trung Nguyên - TTXVNCác gói thầu thi công đảm bảo chất lượng và tiến độ yêu cầu. Ảnh: Trung Nguyên - TTXVNVới công suất lên đến 100 triệu hành khách/năm khi hoàn thành, đây sẽ là sân bay lớn nhất Việt Nam trong tương lai. Giai đoạn 1 dự án dự kiến về đích vào ngày 30/11/2026.Ảnh: Trung Nguyên - TTXVNCông trường dự án nhìn từ trên cao. Ảnh: Trung Nguyên - TTXVNDự án được các nhà thầu thi công cam kết đảm bảo tiến độ về đích. Ảnh: Trung Nguyên - TTXVNCác hạng mục đường lăn, đường cất hạ cánh... đã thành hình. Ảnh: Trung Nguyên - TTXVN
Về hàng không, Cảng hàng không quốc tế Long Thành, Nhà ga T3 Tân Sơn Nhất được đẩy nhanh tiến độ thi công rút ngắn thời gian hoàn thành. Về đường sắt, đoạn trên cao tuyến Nhổn - ga Hà Nội, tuyến Bến Thành - Suối Tiên được đưa vào vận hành; chuẩn bị đầu tư các dự án đường sắt kết nối Việt Nam - Trung Quốc.
Các dự án, công trình điện trọng điểm như Dự án Nhà máy điện Nhơn Trạch 3 và 4; chuỗi Dự án điện khí Lô B - Ô Môn cũng được tích cực triển khai.
Hạ tầng số, hạ tầng năng lượng được tháo gỡ về thể chế và đầu tư với việc xây dựng Luật Dữ liệu, Luật Điện lực (sửa đổi); ban hành Nghị định về cơ chế mua bán điện trực tiếp giữa Đơn vị phát điện năng lượng tái tạo với Khách hàng sử dụng điện lớn, Nghị định về quy định cơ chế, chính sách khuyến khích phát triển điện mặt trời mái nhà tự sản xuất, tự tiêu thụ…
Với tỷ lệ tán thành cao, Kỳ họp thứ 8, Quốc hội Khóa XV thông qua chủ trương đầu tư Dự án đường sắt tốc độ cao trên trục Bắc – Nam; chủ trương khởi động lại việc đầu tư dự án Điện hạt nhân Ninh Thuận tạo đột phá để hoàn thiện cơ sở hạ tầng, phát huy tối đa nguồn lực, kiến tạo không gian phát triển mới.
Có thể nói việc đã và đang triển khai, khởi động lại các dự án hạ tầng quan trọng đã tạo dấu ấn, tạo không gian phát triển mới, giúp hình thành các khu công nghiệp, đô thị, dịch vụ mới, làm tăng giá trị của đất đai, tạo thuận lợi cho người dân đi lại, giảm chi phí lotistics, giảm giá thành, tăng sức cạnh tranh của hàng hóa, sản phẩm, của nền kinh tế.
Mặc dù vậy, Tổng Bí thư Tô Lâm đã chỉ rõ những điểm chưa hiệu quả trong phát triển hạ tầng giao thông như quy hoạch phát triển hạ tầng sân bay, cảng biển dàn trải, đầu tư manh mún ở nhiều địa phương có vị trí địa lý gần nhau, không có lợi thế khác biệt; mất cân đối về hạ tầng năng lượng… Hệ thống kết cấu hạ tầng và phát triển đô thị thiếu tính kết nối; xây dựng hạ tầng số chậm...
Về việc tăng tốc bứt phá thực hiện các nhiệm vụ kinh tế - xã hội năm 2024, năm 2025, hoàn thành các mục tiêu, nhiệm vụ Đại hội XIII đã đề ra; tạo nền tảng vững chắc cho nhiệm kỳ Đại hội Đảng XIV, đưa đất nước ta bước vào kỷ nguyên mới, phát triển nhanh, mạnh và bền vững, Tổng Bí thư Tô Lâm nêu rõ: Tập trung đẩy mạnh hoàn thành các mục tiêu xây dựng kết cấu hạ tầng kinh tế - xã hội; phát triển hệ thống kết cấu hạ tầng chiến lược, trọng điểm.
Thủ tướng Phạm Minh Chính kiểm tra tiến độ Dự án đầu tư xây dựng Cảng Hàng không quốc tế Long Thành. Ảnh: Dương Giang-TTXVN
“
Chủ trương là phải tạo ra đột phá về hạ tầng với những công trình mang tính chiến lược, xoay chuyển tình thế, chuyển đổi trạng thái.
Thủ tướng Phạm Minh Chính
Thực hiện tinh thần chỉ đạo của Tổng Bí thư Tô Lâm, Thủ tướng Phạm Minh Chính nhấn mạnh những giải pháp mang tính đột phá, thúc đẩy phát triển kinh tế - xã hội năm 2025, làm tiền đề để bước vào kỷ nguyên vươn mình giàu mạnh, thịnh vượng của dân tộc.
Đó là, năm 2025 phải ưu tiên cho tăng trưởng, phấn đấu tăng trưởng GDP đạt khoảng 8% để tạo đà, tạo lực, tạo khí thế thực hiện kế hoạch cả giai đoạn 2021-2030, hoàn thành ít nhất 3.000 km đường bộ cao tốc, cơ bản hoàn thành Sân bay Long Thành.
Cụ thể, cả nước tập trung hoàn thiện hệ thống kết cấu hạ tầng trọng điểm, quan trọng quốc gia; khẩn trương kết nối hệ thống cao tốc với sân bay, cảng biển và triển khai đường sắt tốc độ cao, đường sắt đô thị (như đường sắt tốc độ cao Bắc - Nam, các tuyến kết nối với Trung Quốc, đường sắt đô thị tại Hà Nội và Tp. Hồ Chí Minh; phấn đấu cơ bản hoàn thành Cảng hàng không quốc tế Long Thành trong năm 2025, các cảng khu vực Lạch Huyện; khởi công xây dựng bến cảng Liên Chiểu; hoàn thành thủ tục đầu tư Cảng biển quốc tế Cần Giờ). Phấn đấu đến hết năm 2025 hoàn thành 3.000 km đường bộ cao tốc và trên 1.000 km đường bộ ven biển. Xây dựng và chuẩn bị tốt các công trình, dự án, nhất là các dự án trọng điểm quốc gia giai đoạn 2026 - 2030, bảo đảm không dàn trải, manh mún, giảm số lượng dự án đầu tư công; trong đó có không quá 3.000 dự án sử dụng nguồn ngân sách trung ương.
Tinh thần này cũng được Thủ tướng Phạm Minh Chính nhấn mạnh khi trả lời chất vấn trước Quốc hội tại Kỳ họp thứ 8, Quốc hội khoá XV mới đây: “Chủ trương là phải tạo ra đột phá về hạ tầng với những công trình mang tính chiến lược, xoay chuyển tình thế, chuyển đổi trạng thái”.
Thủ tướng nêu rõ, để thực hiện thành công các dự án quan trọng quốc gia, chúng ta phải bứt phá tăng trưởng, tháo gỡ các điểm nghẽn, một trong số đó là phải phát triển hạ tầng chiến lược, gồm hạ tầng giao thông, hạ tầng số, hạ tầng cứng và hạ tầng mềm… Đầu tư là một trong những động lực tăng trưởng; trong đó có đầu tư cho các công trình lớn của quốc gia.

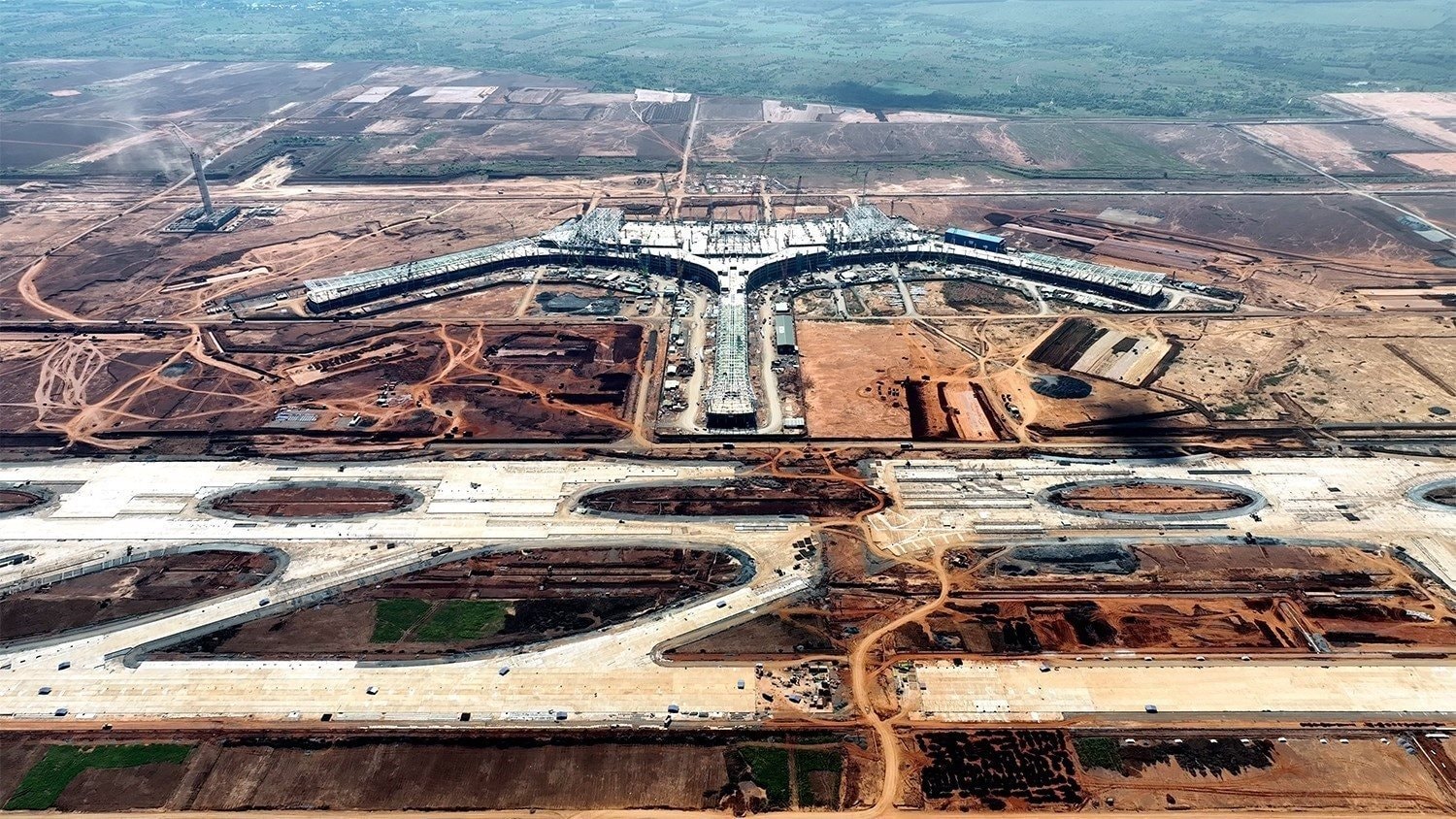

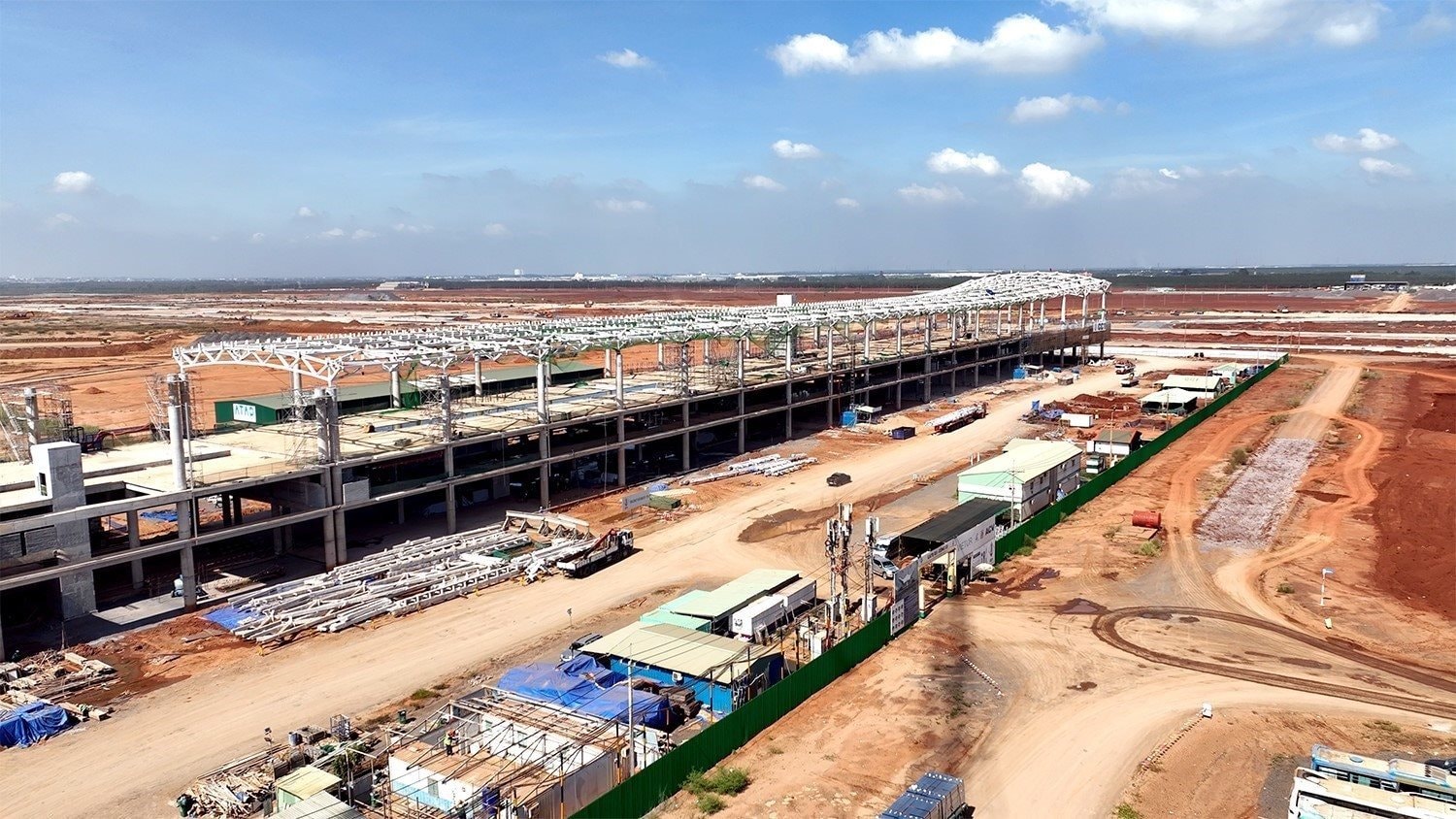

Thủ tướng Phạm Minh Chính kiểm tra tiến độ thi công Dự án đầu tư xây dựng Cảng Hàng không quốc tế Long Thành sáng 13/2/2024 (4 Tết Nguyên đán Giáp Thìn). Ảnh: Dương Giang-TTXVNCác đơn vị triển khai thi công đường băng sân bay Long Thành. Ảnh: Dương Giang-TTXVNCác đơn vị triển khai thi công đường băng sân bay Long Thành. Ảnh: Dương Giang-TTXVNThủ tướng Phạm Minh Chính chúc Tết, động viên các đơn vị, công nhân đang thi công Dự án đầu tư xây dựng Cảng Hàng không quốc tế Long Thành. Ảnh: Dương Giang-TTXVNThủ tướng Phạm Minh Chính cùng làm việc với công nhân thi công Dự án đầu tư xây dựng Cảng Hàng không quốc tế Long Thành. Ảnh: Dương Giang-TTXVNCác đơn vị triển khai thi công Dự án đầu tư xây dựng Cảng Hàng không quốc tế Long Thành. Ảnh: Dương Giang-TTXVNCông nhân thi công tại Dự án đầu tư xây dựng Cảng Hàng không quốc tế Long Thành. Ảnh: Dương Giang-TTXVNCác đơn vị triển khai thi công đường băng sân bay Long Thành. Ảnh: Dương Giang-TTXVNThủ tướng Phạm Minh Chính cùng làm việc với công nhân thi công Dự án đầu tư xây dựng Cảng Hàng không quốc tế Long Thành. Ảnh: Dương Giang-TTXVN
Chia sẻ thêm, Thủ tướng cho rằng đầu nhiệm kỳ này, chúng ta cũng băn khoăn về nguồn lực cho các dự án đường bộ cao tốc, khi từ năm 2000 đến năm 2021, trong hơn 20 năm mới xây dựng được khoảng 1.000 km cao tốc.
Vậy nguồn lực thế nào để trong vòng 3 năm chúng ta làm được gấp đôi số đường cao tốc đã làm trong 20 năm trước đó? “Bài học là chúng ta đã huy động nguồn lực Trung ương, nguồn lực địa phương, nguồn tăng thu, tiết kiệm chi; không đầu tư dàn trải, tập trung nguồn lực cho một số dự án chuyển đổi trạng thái, xoay chuyển tình thế", Thủ tướng cho biết.
Hiện cả nước đang tập trung cho một số dự án như đường sắt tốc độ cao Bắc-Nam, các tuyến đường sắt kết nối với Trung Quốc, điện gió ngoài khơi, nghiên cứu phát triển năng lượng hạt nhân… Muốn có nguồn lực thực hiện, phải hoàn thiện thể chế, cơ chế huy động nguồn lực, đào tạo nhân lực, chuyển giao công nghệ, nâng cao năng lực quản trị.
Việc xây dựng và trình Quốc hội thông qua dự thảo Luật Đầu tư công (sửa đổi) kỳ họp Quốc hội vừa rồi là thí dụ điển hình cho việc xây dựng luật theo hướng chuyển tư duy quản lý sang khơi thông nguồn lực với tinh thần đột phá, cải cách, phân cấp, phân quyền theo phương châm “địa phương quyết, địa phương làm, địa phương chịu trách nhiệm”… Trung ương Đảng, Quốc hội, Chính phủ giữ vai trò kiến tạo, tăng cường hoàn thiện thể chế và kiểm tra, giám sát; bảo đảm rõ người, rõ việc, rõ trách nhiệm, rõ kết quả; cắt giảm, đơn giản hóa thủ tục hành chính, tránh tạo cơ chế “xin-cho”; lấy người dân, doanh nghiệp làm trung tâm, chủ thể…
Trong đó, Luật Đầu tư công (sửa đổi) đã nâng quy mô dự án quan trọng quốc gia từ 30.000 tỷ đồng trở lên; chuyển thẩm quyền điều chỉnh Kế hoạch đầu tư công trung hạn vốn ngân sách Trung ương từ Ủy ban Thường vụ Quốc hội cho Thủ tướng Chính phủ; chuyển thẩm quyền quyết định chủ trương đầu tư dự án nhóm B, nhóm C từ Hội đồng nhân dân các cấp cho Ủy ban nhân dân các cấp.
Bộ trưởng Bộ Kế hoạch và Đầu tư Nguyễn Chí Dũng cho biết, Luật Đầu tư công (sửa đổi) về cơ bản khắc phục được những khó khăn, hạn chế, vướng mắc, điểm nghẽn phát sinh trong quá trình thi hành Luật; đẩy mạnh phân cấp, phân quyền, đơn giản hóa trình tự, thủ tục thống nhất với quy định tại các Luật, Nghị quyết của Quốc hội mới được ban hành và luật hóa một số cơ chế, chính sách thí điểm, đặc thù đã được áp dụng và phát huy hiệu quả, nhằm nâng cao hiệu quả khai thác, quản lý và sử dụng nguồn lực đầu tư công đáp ứng yêu cầu phát triển của đất nước đến năm 2030, năm 2045 và xây dựng hệ thống kết cấu hạ tầng kinh tế, xã hội đồng bộ, hiện đại.
Việc đổi mới phân cấp, quy định rõ thẩm quyền đối với từng cấp, từng chủ thể quản lý thực hiện đầu tư công so với Luật hiện hành, nâng cao tính công khai, minh bạch, cải cách thủ tục hành chính, góp phần nâng cao hiệu quả đầu tư công.
Luật cũng cắt giảm, đơn giản hóa một số trình tự, thủ tục để rút ngắn thời gian triển khai, sớm hoàn thành, đưa dự án vào khai thác, có những quy định để tạo thuận lợi cho các cơ quan, tổ chức trong triển khai thực hiện, đẩy mạnh thực hiện và giải ngân vốn đầu tư công; bổ sung một số quy định cần thiết để tạo căn cứ pháp lý trong thực hiện.
Vấn đề đặt ra là khi quy định pháp luật đã có và khắc phục những điểm nghẽn, để Luật đi vào cuộc sống đòi hỏi các các khâu thực thi hiểu cho đúng và thực hiện cho hiệu quả; đồng thời sớm triển khai được cơ chế đặc thù mà trong luật đã phân cấp để từ đó tạo hiệu ứng lan toả, thúc đẩy việc hoàn thiện hạ tầng chiến lược./.
